За последнее время технологии кардинально изменились, но принцип надежности и эффективности остался неизменным. Быстровозводимые здания – это не временные сараи, как многие до сих пор ошибочно полагают. Это капитальные, долговечные и экономически выгодные объекты. Их возведение требует такого же серьезного подхода, как и строительство кирпичного здания, но с одним ключевым отличием – скоростью. Я детально опишу процесс, чтобы вы могли оценить его продуманность и убедиться в его целесообразности для ваших задач.
Подготовительный этап: фундамент успешного проекта
Любое строительство начинается не с разметки поля, а с работы в кабинете. Упущения на старте оборачиваются многократными затратами впоследствии.
Первым и главным шагом является проектирование. На этом этапе:
- Определяются цели и задачи объекта: будет ли это склад, производственный цех, спортивный комплекс или торговый павильон.
- Рассчитываются все нагрузки: снеговые, ветровые, эксплуатационные.
- Подбирается тип несущих конструкций – каркас из легких стальных тонкостенных конструкций (ЛСТК) или более массивные сварные фермы.
- Прорабатываются инженерные системы: вентиляция, отопление, электроснабжение, водоснабжение.
После утверждения проекта переходят к подготовке площадки. Этот этап включает:
- Геологические изыскания для определения типа грунта и уровня грунтовых вод.
- Выбор типа фундамента. В 80% случаев для БВЗ используется монолитная плита или свайно-ростверковое основание. Это быстрее и дешевле ленточного фундамента, при этом не менее надежно.
- Вынос осей будущего здания в натуру. Разметка должна быть выполнена с ювелирной точностью – любое отклонение усложнит монтаж каркаса.
Качество материалов – это не та статья расходов, на которой можно экономить. Дешевые профили с недостаточной толщиной металла или некачественные сэндвич-панели приведут к потере тепла, промерзанию и сокращению срока службы всего здания. Доверяйте только проверенным поставщикам, которые предоставляют полный пакет сертификатов. Для комплексного решения всех этих задач на этапе подготовки вы можете обратиться к специалистам на https://algk.ru, где вам помогут подобрать оптимальные конструктивные решения.
Монтаж: где важна точность и последовательность
Когда фундамент набрал прочность, начинается основной этап – монтаж. Здесь важна строгая последовательность действий. Любое отступление от технологии – это брак.

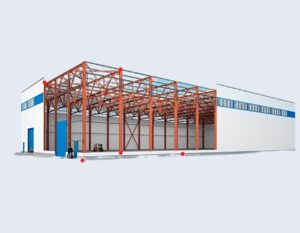

Сборка каркаса – это основа основ. Процесс выглядит так:
- Монтаж несущих колонн и их точная вертикальная выверка с последующей фиксацией на анкерные болты.
- Установка основных и вспомогательных ферм или балок перекрытия.
- Монтаж прогонов – элементов, которые связывают каркас и служат основанием для крепления стеновых и кровельных панелей.
- Контроль геометрии на каждом этапе с помощью нивелира и теодолита. Каркас должен быть абсолютно ровным.
Следующий шаг – обшивка каркаса сэндвич-панелями. Это высокотехнологичный материал, состоящий из двух металлических листов и слоя утеплителя между ними. Монтаж панелей имеет свои нюансы:
- Панели монтируются снизу вверх для стеновых и от карниза к коньку для кровельных.
- Особое внимание уделяется замкам панелей – они должны защелкнуться без зазоров, обеспечивая герметичность.
- Крепление осуществляется специальными саморезами с неопреновыми шайбами, которые предотвращают попадание влаги в точках крепления.
- Узлы примыканий (к фундаменту, вокруг окон и дверей) тщательно герметизируются.
Завершающий этап – монтаж инженерных систем и отделочные работы. Электрика, отопление, вентиляция прокладываются в соответствии с проектом. Внутренняя отделка может быть любой – от простого выравнивания гипсокартоном до дизайнерского ремонта.
Главная мысль, которую я хочу донести, заключается в следующем: скорость возведения быстровозводимого здания достигается не за счет халтуры или упрощения, а за счет высочайшей степени заводской готовности всех элементов и четко отработанной, логичной технологии монтажа. Каждый винт, каждая панель имеют свое точное место. Это конструктор, но конструктор, спроектированный инженерами и собранный профессионалами. В итоге вы получаете не просто «быструю постройку», а современное, энергоэффективное и капитальное здание, готовое к эксплуатации в сжатые сроки, что критически важно для бизнеса в условиях быстро меняющегося рынка. Вы не теряете время и деньги на многолетнее строительство, а начинаете зарабатывать или использовать объект по назначению уже через несколько месяцев после начала работ.
