Строительство скейт-парка или памп-трека — это не просто заливка фигур, а создание сложного спортивного объекта. Успех проекта определяется на стадии планирования, где закладывается его будущая функциональность и безопасность. Основа — это геодезическая съемка территории и тщательный анализ грунтов. Нестабильная почва потребует дополнительных мер по укреплению основания, что напрямую влияет на бюджет и сроки. Экономия на этом этапе неизбежно leads к появлению трещин и деформаций уже после первой зимы.

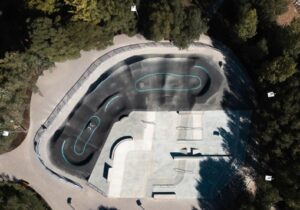

Ключевой элемент, который отличает профессиональный объект от любительской постройки — это точный расчет радиусов и уклонов. Для памп-трека это особенно критично, так как его суть заключается в возможности набирать скорость без отталкивания, лишь за счет рельефа. Неправильно рассчитанная кривизна рампы или высота разгонки сделает трассу непригодной для катания. Проектирование должно вестись в специализированном программном обеспечении, которое позволяет моделировать линии разгона и траектории движения райдера.
Технология устройства основания не терпит компромиссов. Послойное уплотнение щебеночной подушки и песчаной подсыпки с обязательным проливом воды — обязательная операция. Толщина и фракция щебня диктуются планируемыми нагрузками. Для публичного парка, рассчитанного на одновременное катание десятков человек, это должны быть серьезные показатели. Армирование — неотъемлемая часть конструкции. Каркас из стальной арматуры связывает всю конструкцию в единое целое, предотвращая неравномерную просадку и растрескивание. В местах наибольшего напряжения, например, на стыках плоскостей или в зонах приземления, необходимо усиленное армирование.
Особое внимание уделяется бетонной смеси. Она должна соответствовать следующим параметрам:
- Марка прочности не ниже M350.
- Коэффициент водонепроницаемости W6.
- Морозостойкость F200 для российского климата.
- Подвижность смеси П3-П4 для качественного заполнения сложных форм опалубки.
Заливка должна производиться непрерывно, within одной рабочей смены, чтобы избежать появления холодных швов, которые впоследствии становятся точками разрушения. Финишный этап — затирка и железнение поверхности — требует навыка. Цель — добиться идеально гладкой, но не скользкой поверхности. Слишком грубая текстура будет истирать подвески и колеса, а чрезмерно гладкая станет опасной при конденсате или легком дожде. На одном из объектов мы применяли технологию вакуумирования бетона, что позволило significantly увеличить прочность поверхностного слоя и его износостойкость. Этот метод, пока что Rarespot на строительных площадках в России, но его эффективность доказана.
Финишные работы и долгосрочная перспектива
После набора бетоном первичной прочности производится демонтаж опалубки. Важно понимать, что проект не завершен заливкой. Благоустройство прилегающей территории — это вопрос безопасности и комфорта. Необходимо предусмотреть:
- Адекватное водоотведение. Система ливневых стоков и водостоков защищает основание объекта от размывания.
- Противоскользящее покрытие в зонах подходов и на лестницах.
- Ночное освещение, обеспечивающее возможность катания в вечернее время.
- Скамьи для отдыха и надежные ограждения для разделения потоков зрителей и спортсменов.
Главная мысль, которую я хочу донести, заключается в том, что скейт-парк — это капитальное сооружение, а не площадка для экспериментов с материалами и формами. Его строительство должно вестись на основании проектной документации, подготовленной специалистами, которые понимают не только строительные нормы, но и физику катания. Инвестиции в качественные материалы и работу профессионалов окупаются многократно. Объект, построенный с соблюдением технологии, требует минимального обслуживания и служит десятилетиями, становясь точкой притяжения и развития спортивного сообщества. Он генерирует не траты на бесконечный ремонт, а социальный капитал — здоровое и увлеченное поколение. Выбор между «сделать» и «сделать правильно» в этом контексте определяет будущее объекта на годы вперед.
