Капитальное строительство начинается с нулевого цикла, и качество исполнения фундамента напрямую определяет эксплуатационную надёжность всего здания. Ошибки, допущенные на этом этапе, не подлежат исправлению без колоссальных затрат: трещины в несущих стенах, перекосы проёмов и разрушение отделки — это прямые последствия нарушения технологии. Прежде чем утверждать проектные решения, необходимо получить актуальные данные инженерно-геологических изысканий. Именно на основании состава грунта, его несущей способности и уровня подземных вод принимается окончательное решение о типе основания — ленточном, плитном или свайном. Для многоэтажных жилых комплексов и промышленных объектов чаще всего применяют монолитную железобетонную плиту или заглублённую ленту, тогда как в малоэтажном строительстве широко используют сборные блоки и буронабивные сваи.
Подготовка строительной площадки включает вертикальную планировку, срезку растительного слоя и организацию водоотведения. Толщина удаляемого плодородного слоя составляет не менее 30–40 сантиметров, поскольку органика нестабильна и подвержена биологическому разложению. Далее выполняется разбивка осей сооружения с применением геодезического оборудования — электронных тахеометров или лазерных нивелиров. Точность выноса основных осей должна составлять не более 5 миллиметров, а контроль диагоналей обязателен на всех этапах. Например, при реализации проекта строительства фундамента в Твери, где распространены суглинистые и глинистые почвы с высоким сезонным подъёмом вод, проектировщики всегда закладывают дополнительное уширение подошвы и устраивают кольцевой дренаж. Эти меры требуют увеличения пятна застройки минимум на метр в каждую сторону, что учитывается ещё на стадии геодезической разметки.
Земляные работы и инженерная подготовка основания
Разработка котлована или траншей производится экскаваторами с соблюдением проектных отметок. Дно выемки должно быть строго горизонтальным — превышения более 3 сантиметров на 2 погонных метра считаются браком. В случае случайного перебора запрещается отсыпать грунт обратно без специального уплотнения; допускается только замещение песком или щебнем с послойным трамбованием. После достижения проектной глубины устраивается песчано-гравийная подушка: материал подаётся слоями по 15 сантиметров, проливается водой и уплотняется виброплитами до коэффициента уплотнения не менее 0,95. Толщина подушки варьируется от 30 до 80 сантиметров в зависимости от расчётной нагрузки.
Поверх подушки укладывается разделительный слой геотекстиля, предотвращающий заиливание, и заливается подготовка из тощего бетона марки В7,5 толщиной 5–10 сантиметров. Эта прослойка решает сразу три задачи: выравнивает основание, обеспечивает чистую рабочую поверхность для монтажа арматурных каркасов и исключает утечку цементного раствора в грунт при заливке основного бетона. Без такой подготовки неизбежно снижается водонепроницаемость и морозостойкость монолита.
Армирование и устройство опалубочной системы
Арматурный каркас воспринимает растягивающие усилия, поэтому его проектирование ведётся по расчёту на основе нагрузок и размеров сечения. Используют горячекатаную рифлёную сталь класса А400 (А-III) диаметром 12–16 миллиметров для продольных стержней и гладкую проволоку Вр-I для поперечных хомутов. Шаг основных стержней не превышает 200 миллиметров, при этом вертикальные и поперечные связи устанавливаются с интервалом 300–400 миллиметров. Соединение элементов выполняется исключительно вязкой отожжённой проволокой или механическими зажимами — сварка допускается только при наличии соответствующего допуска, поскольку она снижает пластические свойства металла в зонах термического влияния.
Критически важно соблюдать защитный слой бетона: от поверхности арматуры до внешней грани конструкции должно быть не менее 40–50 миллиметров. Для этого применяют пластиковые фиксаторы (сухари) или бетонные подкладки. Опалубка собирается из ламинированной фанеры толщиной 18–21 мм, металлических щитов или строганых досок. Все стыки герметизируются, щиты стягиваются шпильками, а вертикальные распорки и подкосы устанавливаются с шагом 0,6 метра для предотвращения деформаций при заливке. Обязательно закладываются гильзы для инженерных коммуникаций — отрезки стальных или полимерных труб, жёстко закреплённые в арматурном каркасе.
- При высоте опалубки более 1,5 метра устанавливаются дополнительные ярусы креплений.
- Все угловые и примыкающие участки требуют усиленного армирования с помощью Г-образных и П-образных доборных элементов.
- Допустимое отклонение вертикальных поверхностей опалубки — не более 5 мм на метр высоты.
Бетонирование и режим твердения монолита
Укладка бетонной смеси должна производиться непрерывно, чтобы избежать образования холодных швов. Максимально допустимый перерыв между подачами порций составляет 1,5–2 часа в тёплую погоду и не более часа в жаркую. Для ответственных конструкций применяются тяжёлые бетоны классов В20–В35 (соответствуют маркам М250–М450), доставляемые автобетоносмесителями. В процессе заливки каждый слой толщиной не более 40 сантиметров обрабатывается глубинным вибратором с радиусом действия 40–60 сантиметров. Вибрация продолжается до тех пор, пока на поверхности не перестаёт выделяться воздух и не появляется цементное молоко — это гарантирует полное удаление пор и высокую плотность материала.
В первые трое суток после укладки бетон накрывается полиэтиленовой плёнкой для снижения испарения и защиты от осадков. При температуре выше +15°С поверхность увлажняется дважды в день. Распалубка производится не ранее, чем через 7 дней при использовании быстротвердеющих составов, но полный набор проектной прочности наступает через 28 суток. В зимних условиях в смесь вводят противоморозные добавки (например, нитрат натрия или формиат кальция), применяют электропрогрев или укрытие теплоизоляционными матами. Нарушение температурно-влажностного режима ведёт к усадочным трещинам и снижению марочной прочности до 40%.
Гидроизоляционные работы и обратная засыпка

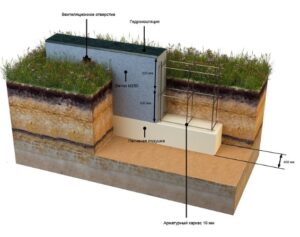

После распалубки наружные поверхности фундамента очищаются от наплывов и обрабатываются битумными праймерами. Затем наносится обмазочная гидроизоляция в два слоя или оклейка рулонными материалами (на основе стеклохолста или полиэстера) с перехлёстом полотен 10–15 сантиметров. В местах примыкания к горизонтальной отсечной гидроизоляции выполняется усиление угловыми элементами. Параллельно монтируется дренажная система: перфорированные трубы укладываются по периметру фундамента на уровне подошвы, с уклоном 2–3° в сторону сборного колодца. Для строительства фундамента в Твери, где уровень грунтовых вод регулярно поднимается выше подошвы в весенний период, устройство дренажа и утеплённой отмостки является строго обязательным — их отсутствие гарантированно приводит к зимнему пучению и разрушению гидроизоляционного слоя.
Завершающий этап — обратная засыпка пазух котлована. Используется крупнозернистый песок или песчано-гравийная смесь, которая отсыпается слоями по 20–25 сантиметров с трамбованием. Поверхность отмостки выполняется из монолитного бетона шириной не менее 0,8 метра с уклоном от здания не менее 3–5%. Эти мероприятия обеспечивают стабильность грунтового массива, отвод поверхностных вод и долгосрочную сохранность бетонного основания на весь нормативный срок эксплуатации здания.
